1  目的:

明确铝合金模板工程的标准做法,提高主体结构实测质量及观感质量,从而提升客户对于工程质量的满意度。

2  编制说明

本标准做法原则上要求所有在建及新建项目均按此做法执行,但鼓励进一步将模板加固及安装做法定型化。

3、标准层铝模板配置标准:

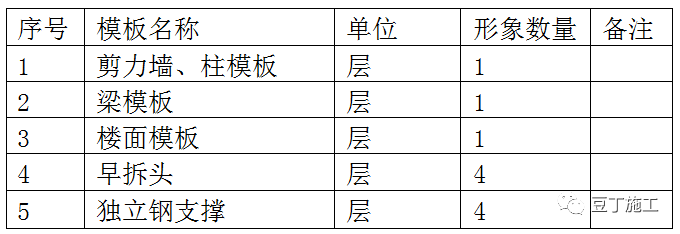

4、铝模板体系选用:

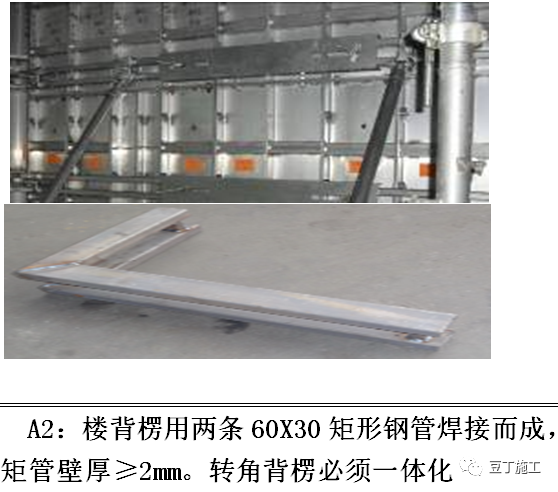

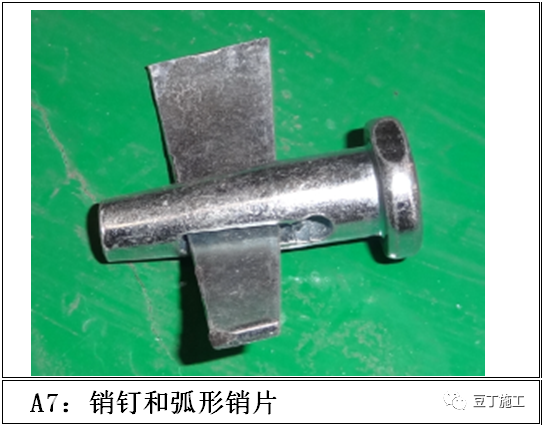

  4.1、铝模板选用6000系列铝合金材料,采用一次性挤压成型的整体型材模板(不用型材与铝板拼接的型材拼接模板),模板厚度最薄处≥4mm  4.2、钢撑、销钉、销片、背楞等钢配件,采用Q235材质,表面热镀锌处理。  4.3、标准模板宽度≥400mm  4.4、采用早拆模板系统  4.5、推荐对铝模板表面进行金属粉喷涂处理(以提高砼观感质量)  4.6、脱模剂选用以水为介质的乳油性脱模剂

5、铝模板实测实量允许偏差:

6、主要管理动作

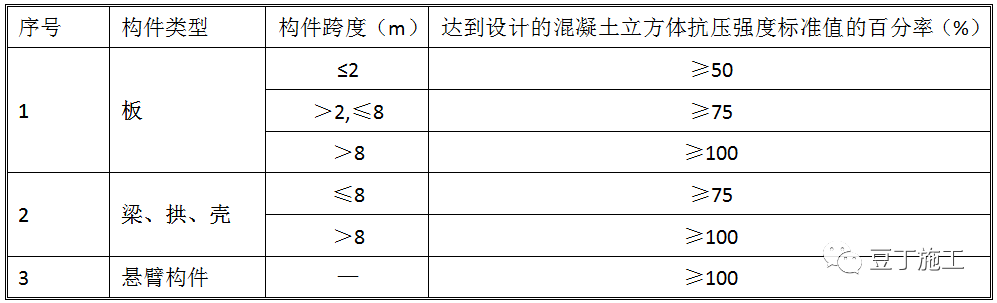

6.1铝模板传递预留洞口不得留设在厨房卫生间等有防水要求的部位。6.2为减少砼泵管抖动对支撑的不利影响,推荐使用下层支撑布料机。如果用用普通布料机,水平管须垫轮胎减震。6.3铝模早拆体系的非承重早拆模板拆除时间不早于36小时,承重支撑拆除时的砼强度要求如下:

6.4模板支撑完成后由总包进行100%实测合格后,报监理及项目部进行实测验收,验收合格后方可进行下道工序施工。

7、铝模板工程标准做法

7.1材料准备

7.2测量放线

7.3墙柱梁支撑

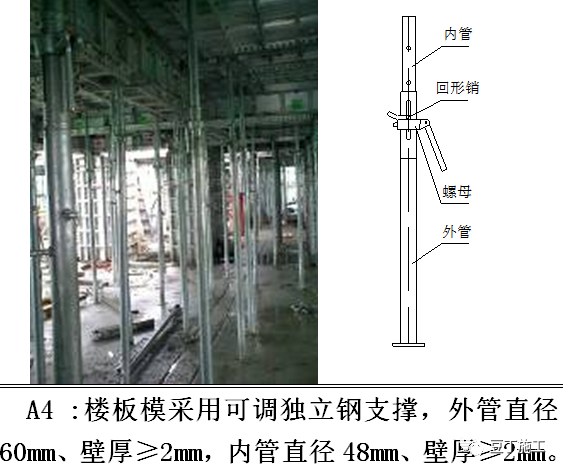

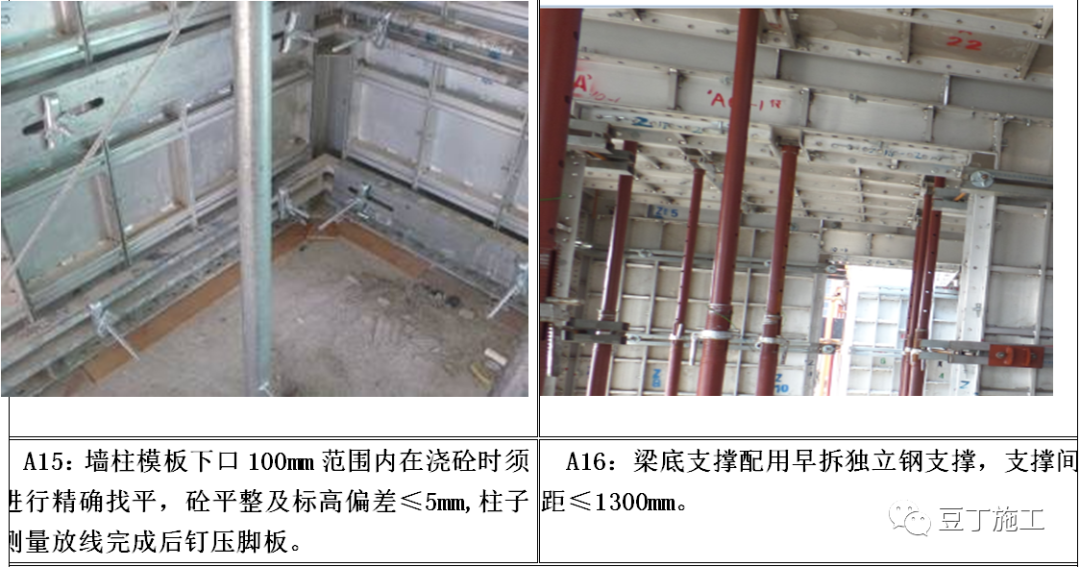

7.4板支撑及钢筋预留

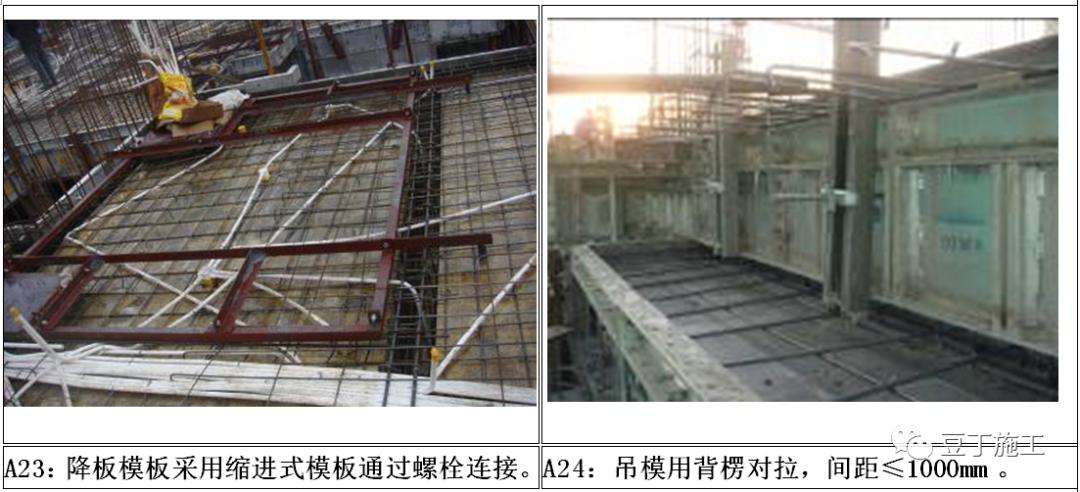

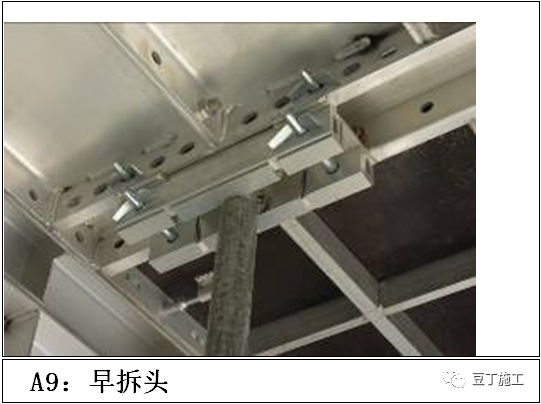

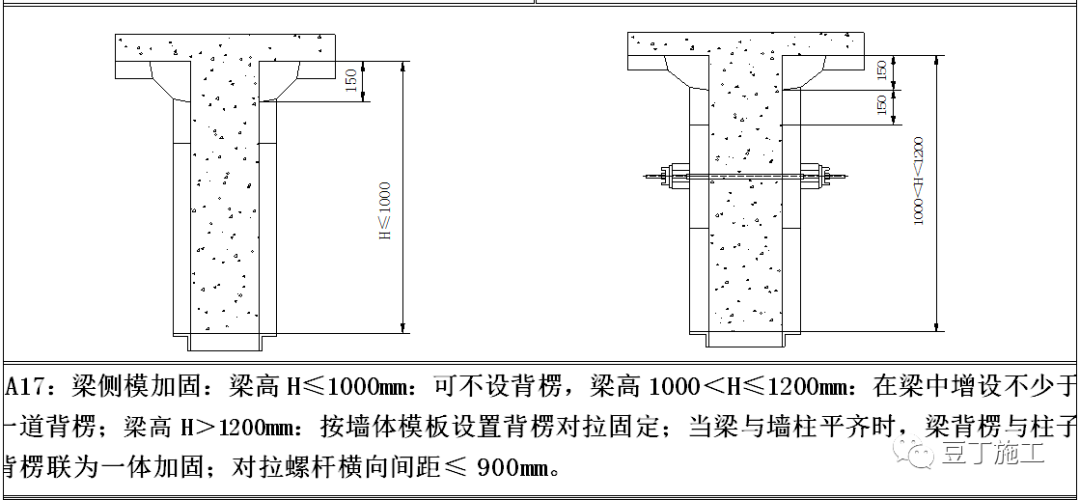

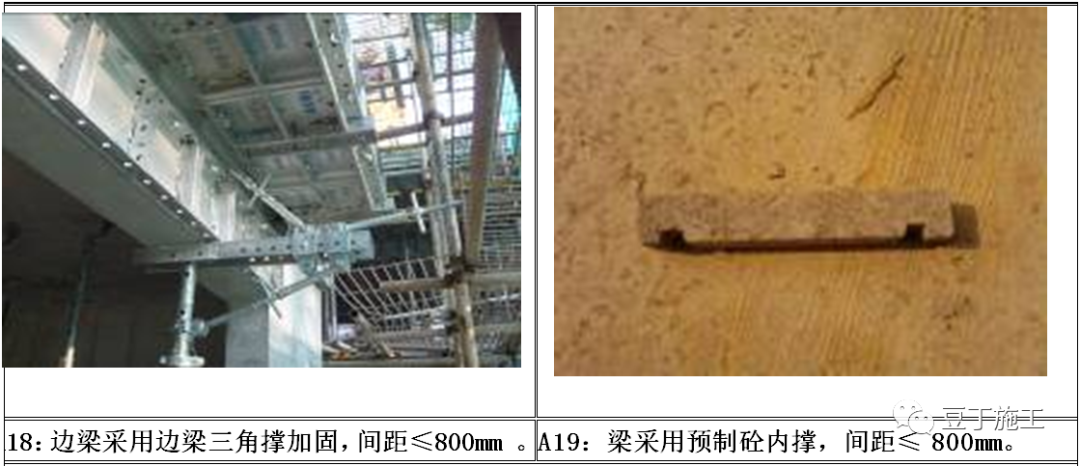

7.5吊模支设

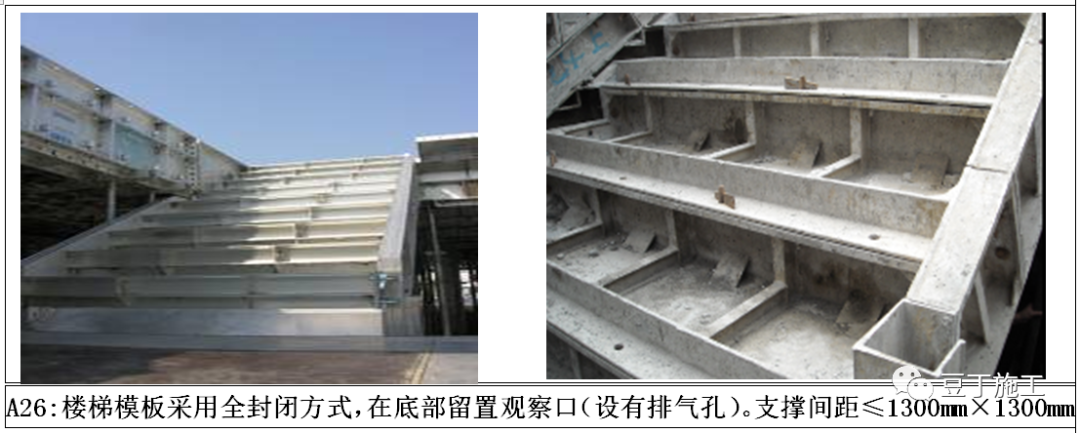

7.6楼梯支撑

7.7二次构件

7.8水电安装

7.9可视化管理
