1 目的
为规范满堂式现浇混凝土支架拆除施工作业,有效控制和消除满堂支架拆除施工作业中的危险源、危害因素,防止事故发生,确保施工生产安全,制定本作业标准。
2 范围
适用于适用于钢管式满堂支架施工。
3 术语定义
满堂式现浇混凝土支架又称作满堂红脚手架,是一种高密度搭设脚手架的施工工艺。
4 职责
4.项目部负责支架施工的日常管理工作,负责作业人员的技术培训和安全培训工作,负责支架设备的日常管理和检查工作。
4.2项目部工程部负责支架施工的全面协调和监督管理工作。
4.3项目部机械部负责相关项目支架设备的监督管理工作。
4.4项目部安质部负责相关项目支架施工的安全监督管理工作。

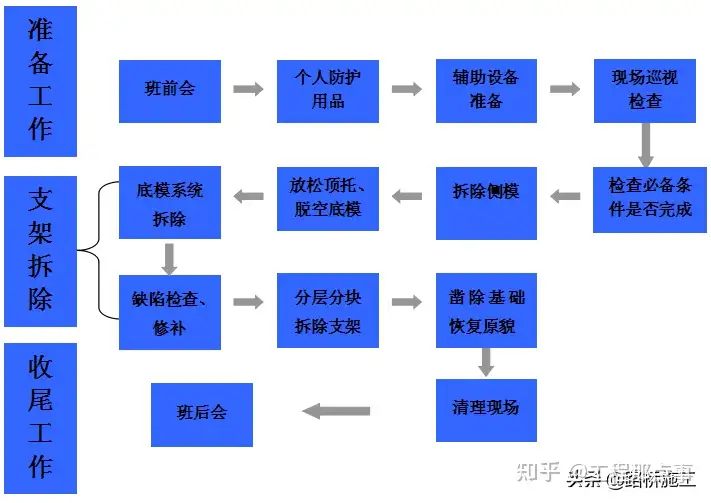

5 作业流程图
6 作业标准
6.1 准备工作
6.1.1班前会:
6.1.1.1技术交底,班前安全讲话,强调安全注意事项。
6.1.1.2确认参加操作人员领取《特种人员操作证》,确认已编制了专项施工方案并进行了学习宣贯,确认所有作业人员参加了安全交底并签字。
6.1.2个人防护用品:工作服、安全帽、安全带、工作手套、防滑鞋。
6.1.3现场巡视、设备点检:
6.1.3.1支架作业区域设置有明显警示标志,必要的安全防护设施齐全完好;不得有闲杂人员进入拆除作业区。
6.1.3.1对施工中需要的设备进行点检,做好充分的准备工作,保证作业过程中的连续性。
6.1.3.2夜间拆除作业有足够的照明。
6.2必备条件
6.2.1拆除作业前,先确定上部结构龄期或强度是否满足设计及规范要求。
6.2.2拆除作业前,还需确定上部结构预应力(普通通结构除外)张拉、压浆及封锚工作是否已全部完成,水泥浆强度是否符合设计及规范要求。
6.3支架拆除
6.3.1拆除侧模
6.3.1.1待上部结构砼强度达到50%以上时方可进行侧模拆除,且应在预应力张拉前完成。
6.3.1.2侧模拆除完毕后,要及时检查侧面的外观缺陷,并妥善修补。
6.3.2放松顶托、脱空底模
6.3.2.1放松顶托应由每跨跨中向两端支点对称进行,使底模脱离底板。
6.3.2.2底模脱空过程中要注意观察上部结构有无异常,否则应停止拆除,查明原因后方可重新恢复或继续拆除。
6.3.3底模系统拆除
6.3.3.1木模、方木及顶托拆除应有顺序地从一端向另一端或从跨中向两端推进。
6.3.3.2木模、方木及顶托拆除后应分类堆码整齐。
6.3.4缺陷检查、修补
底模系统全部拆除后,技术人员应全面检查底板有无明显缺陷,缺陷修补前应编制专项方案,经项目技术负责人、监理工程师审批后方可执行。
6.3.5分层分块拆除支架
6.3.5.1满堂支架拆除作业必须遵循由上而下、先搭后拆的原则,逐层进行,严禁上下同时作业。
6.3.5.2一般支架拆除顺序:安全网→栏杆→脚手板→剪刀撑→小横杆→大横杆→立杆。
6.3.5.3拆除大横杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住钢管中部,再解除端头扣件。
6.3.5.4拆除立杆时,应先抱住立杆,再拆除最后那个扣件。
6.3.5.5支架拆除要做到一步一清,一杆一清。拆除的杆件及扣件应分批分类堆码整齐。杜绝将物体向下抛掷。
6.3.6凿除基础、恢复原貌
支架拆除完毕后,要根据业主要求,将基础硬化部分凿除,使地基恢复原貌。
6.4收尾工作
6.4.1清理现场,整理工具,收集废料、垃圾等放到指定地点。
6.4.2班后会
6.4.2.1班组长组织作业人员对当班作业进行点评;
6.4.2.2点评内容可包括:工作质量、设备问题、原有安全隐患处置、新的安全隐患通报并讨论防范治理措施、安全防护用品佩戴情况等。
7支持性文件
支架拆除施工方案
8 相关记录
无
9 附件
无
