为响应公司绿色施工要求、节约项目成本、加快项目进度,杭州奥克斯项目自进场伊始,便与甲方积极沟通,引进新材料、新工艺。作为华东公司第一个使用铝合金模板施工工艺的项目,对在建的1#~4#超高层住宅楼使用铝合金模板早拆体系代替传统木模施工工艺,并在此方面取得较好成绩。

使用铝模体系的项目颜值很高吧

↓快来看铝模施工的全程实录↓

首先利用BIM技术在铝模进场前2个月完成深化设计。

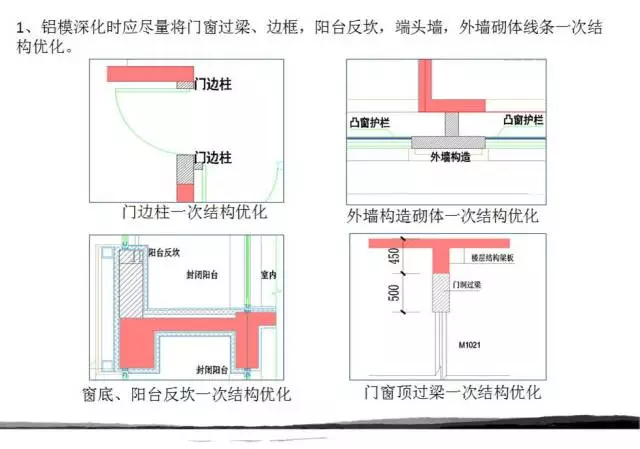

铝合金模板二次结构一次施工深化图

铝合金模板深化配模图

进场前通过BIM模型深化,对铝模进行工厂预制加工并对板材进行静电喷涂。

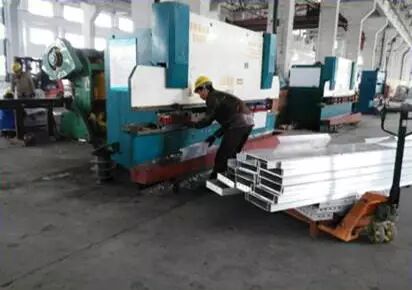

厂内精密加工

对板材进行静电喷涂

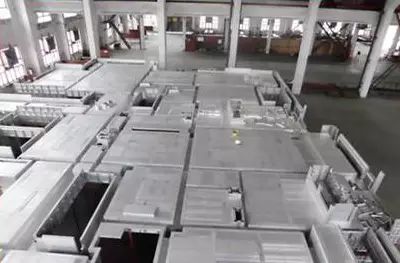

模板加工完成后,进行厂内拼装试验,并经过业主、监理、设计、总包、分包五方验收保证成品质量。

厂内试拼装

需要五方验收通过才能出厂哦

做完这些,还需要对材料进行进场验收。

材料出厂啦(出厂需注意分单元分类别打包装车,1000平米建筑面积约4车材料

材料进场(现场卸货堆码,堆场面积不小于300㎡,分部位成捆上楼层)

经过这么多的流程,我们是不是可以使用铝模啦?

别急!我们还需要进行以下步骤,保证铝模的施工质量。

施工作业前,要做好安全技术交底

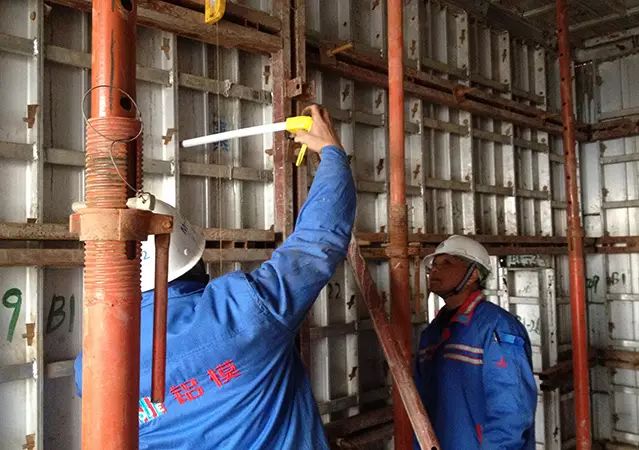

清洁板面并涂刷脱模剂

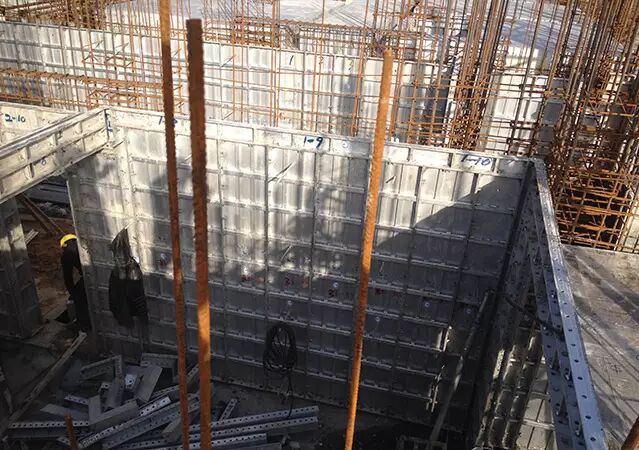

现场铝模安装

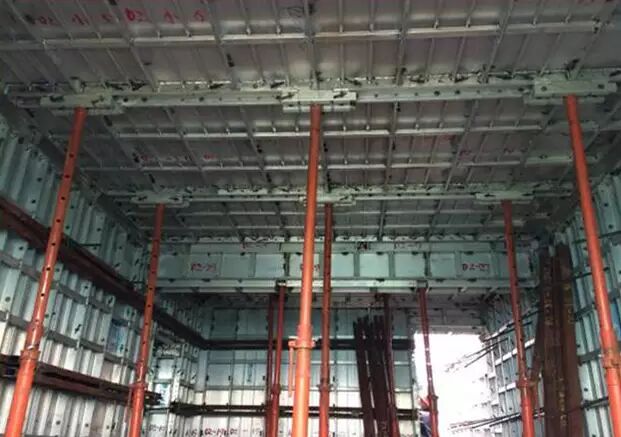

可靠加固体系,保障混凝土成型质量

这样就安装完成啦

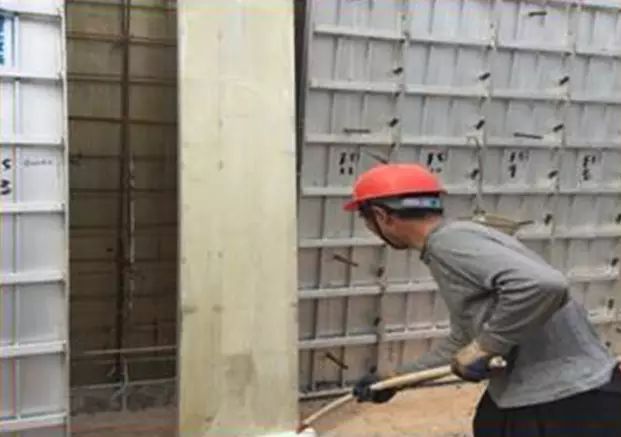

施工技术员与甲方、监理互动,核校模板垂直度

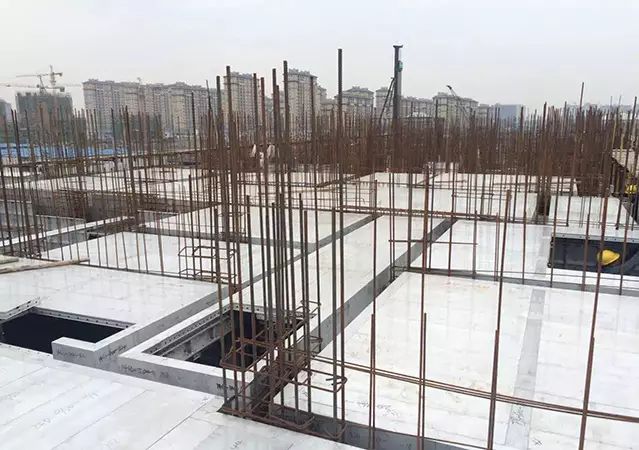

钢筋绑扎、机电穿插工序有序进行中

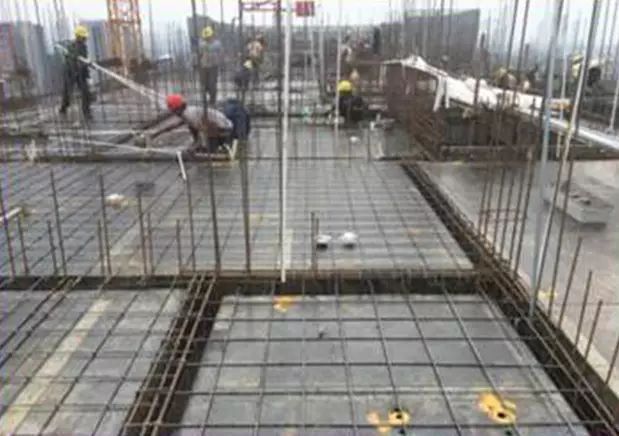

混凝土浇筑过程井然有序

浇筑过程护模

哇,快看……下面就是混凝土成型效果啦!

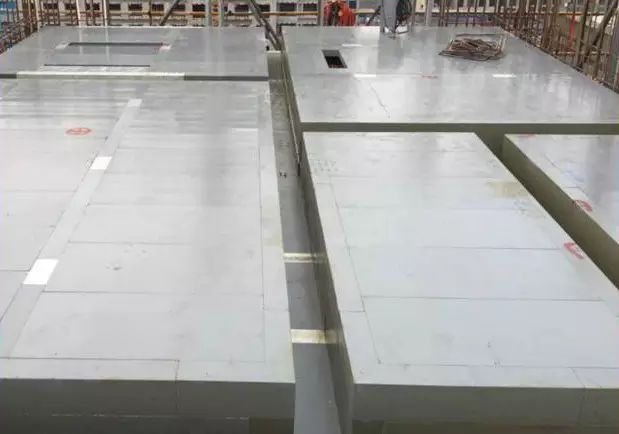

混凝土成型效果佳

门过梁一次成型

窗台一次成型

门垛一次成型

免抹灰压槽成型效果

别忘了,还有可靠地实测实量体系,为工程施工提供有效保障!

混凝土强度实测实量

阳角实测实量

数据上墙

快看……还有我们的专利和亮点呢!

铝模预留洞口:传料洞口,泵管洞口,放线洞口;还能循环利用,方便环保。

成型效果

机电可拆卸式预埋套管固定架,循环使用

成品效果

一次性预埋成品地漏采用自攻螺丝固定

线管开洞一次成型,铝板编号固定,上下一致

三角斜撑架加固,简单可靠,避免穿螺杆渗漏水问题。

铝合金模板底部塞缝优化

利用BIM技术优化铝合金模板楼梯上三步及清槽口做法,并通过斜面顶部可调立杆调整标高和坡度,设置可拆卸式清槽口,有效解决封闭式楼梯垃圾清理问题。

这就是杭州奥克斯项目首次尝试使用的新型施工工艺—“铝合金模板施工“。由于铝合金模板施工效率高周期短,稳定性好、承载力高,且拆模后混凝土表面效果好:铝模板拆模后,混凝土表面质量平整光洁,可达到饰面及清水混凝土的要求,无需进行抹灰,可节省二次抹灰费用。该新工艺的使用得到了甲方及质检站的高度关注和一致好评。

资料来源:筑龙项目管理 小编整理

微信品牌推广联系电话:010—64517745

《工程质量》杂志创刊于1983年,是全面报道建设领域工程质量的国家级专业科技期刊。本刊及时追踪报道建设领域的先进技术与管理理念,实时更新建设领域新动态,对工程建设热点、焦点问题进行深入研究与探讨,搭建工程质量领域全国性、专业性的交流平台;杂志着力加强对工程质量精益求精的正确引导、增强理论与一线实践的深入联系,促进工程建设质量的健康发展。

欢迎您投稿!登录www.gczl.org点击在线投稿!

分享:

成为第一个回答人

高级模式 评论
您需要登录后才可以回帖 登录 | 立即注册
Archiver 手机版 小黑屋
Copyright © 2001-2024 Comsenz Inc.  Powered by Discuz! X3.5  沪ICP备2021008143号-5
