近日,由中交二航局承接的S312线江西新干县赣江大桥危桥改造工程,老桥爆破拆除工程顺利实施爆破 。

3.我邻居exo

近日,由中交二航局承接的S312线江西新干县赣江大桥危桥改造工程老桥爆破拆除工程顺利实施爆破老桥一爆轰轰烈烈激起千层浪,隔壁紧挨着的新桥却安稳不动“岁月静好”爆破带来的强烈震撼和相邻两桥的明显对比,引发网友热评。

4.帮我看邻居

No.1 热议老危桥,拆还是不拆?新干赣江大桥老桥全长1139.45米,于2002年10月开工建设,2005年建成通车,结束了当地赣江两岸百姓靠摆渡通行的历史当时为修建这座大桥,全县干部群众捐款数百万元,。

5.我的邻居把钱都给了需要帮助的穷人

曾是赣粤高速连接线的重要枢纽,也是新干县城东向联络的“生命线”。

6.给邻居一个惊喜

但随着当地经济的飞速发展,大桥车流量成倍攀升,大型车辆的重压让大桥不堪重负。2019年,该桥被评定为四类危桥,存在严重安全隐患,被列入拆除重建计划,新大桥建设势在必行。

7.给我找邻居

No.2 疑问新大桥,该如何建?老桥要拆除,新桥还未建,如何保障赣江两岸百姓通行,成了一个难题建设者给出了答案:边建边拆2022年,由中交二航局负责的新桥正式开工建设,在原桥位上游新建大桥的一幅桥梁,即先建设双向六车道中的单向三车道,

8.邻居1+1

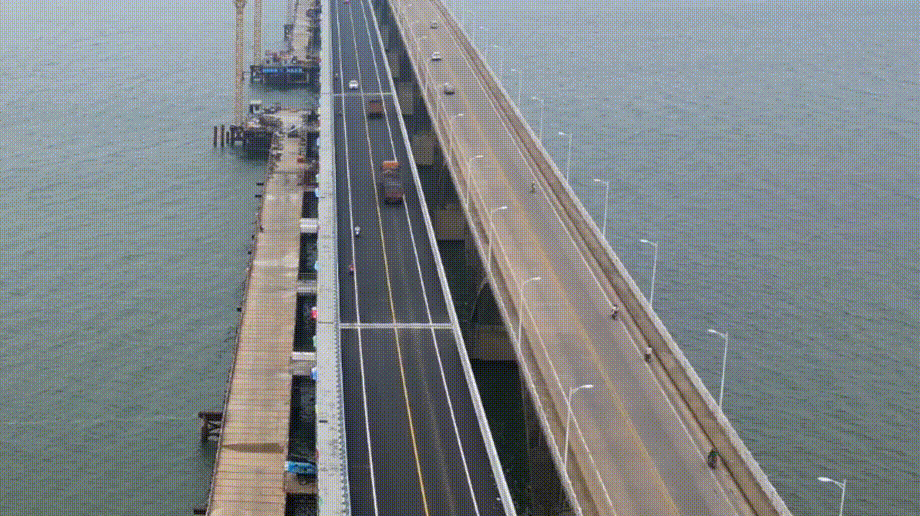

形成新的过江通道,为现有桥梁拆除创造保通条件,而后拆除老桥,然后在老桥原址新建桥梁的另一幅,即剩余的单向三车道,形成完整的双幅桥梁左幅新桥已于2024年9月15日建成通车,能基本满足民众的暂时通行需求

9.邻居的话

No.3 研讨老危桥,要如何拆?对于老桥的拆除,共有两种方案:一是使用机器拆除二是采用爆破拆除然而机器拆除时间长、过程缓慢,经常造成赣江封航、封路、堵车等情况同时机器拆除持续不断的噪音,也会对周边居民和商家造成严重困扰,。

10.邻居给我的关爱

在一段时间内影响大家的正常生活。

而爆破虽然也有一定风险,但能够快速、有效地拆除桥梁,同时减少人工操作,降低劳动强度。在经过详细的考察研究后,当地决定“长痛不如短痛”,采用爆破的形式拆除老桥。

为保证距离仅约3米的新桥“安稳”,中交集团建设团队决定实施定向爆破技术,让老桥“反向倾倒”,然后采用逐跨分段解体的方式像切蛋糕般将桥体进行分解,以此降低冲击。

项目部同时使用气泡帷幕技术在水下筑起“空气墙”,吸收爆破带来的冲击波“伤害”,通过架设主被动防护网及减震沟构筑起防护“双保险”,最终演绎了大家看到的“老桥震撼爆破隔壁新桥岁月静好”的名场面。

No.4 关注生态环保,如何做到?为更好地保护赣江水生态,在爆破前,项目建设者采用了小微量爆破和低频声呐设备进行驱鱼,力求最大程度减少对水生生物的影响。

项目部还配备了洒水车,同步进行降尘措施,减少灰尘对周边的影响而在爆破拆除后,中交建设团队立即清理出一条通航通道,避免造成赣江航道堵塞,同时在4个月内完成赣江中其他爆破残渣的打捞清除工作,最大程度降低不利影响。

目前,我国公路桥梁建设规模持续扩大,部分桥梁因建设年代较早、使用周期较长等因素,存在改造治理需求中交集团积极投身危桥的改造与治理,着力提升桥梁安全性能,为确保公路桥梁安全运营、群众出行和经济发展创造更安全、更畅通的交通环境。
